108國道改造工程施工第五標段竣工通車 屆時直達“二青會”分賽場 發布時間:2019-05-14 08:58:03  來源:本站  閱讀:25467

5月10日,集團公司108國道改造工程施工第五標段竣工通車。該工程建成后將成為直達“二青會”陽曲縣分賽場的主要道路。

時間不斷空間占滿

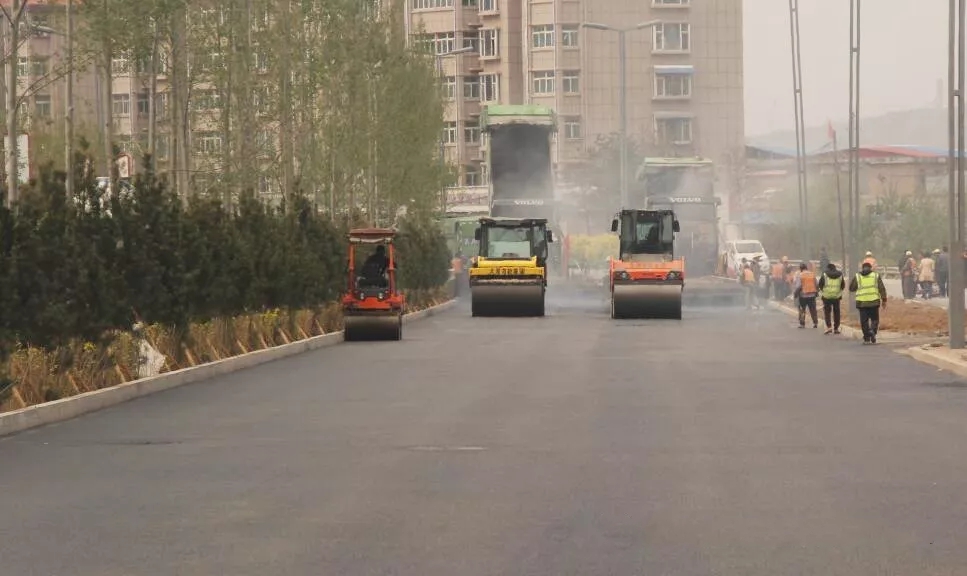

108國道改造工程施工第五標段全長3.98公里,紅線寬40、46米,施工范圍為K8+000至K11+980(包括主線左轉下穿華強北街匝道),由三公司負責承建。為配合陽曲縣城區亮化工程,迎接“二青會”比賽,項目部全體施工人員以等不起、慢不得、坐不住的使命感、責任感和緊迫感,全力推進工程建設,該工程較原計劃提前20天完工。施工前,項目部面對時間緊、戰線長等難題,全體施工人員不等不靠、主動出擊,迅速調配機械、材料進場,統一責成專人負責管理,并提前預留場地進行放置,為攤鋪施工贏得更多寶貴時間。施工中,項目部嚴格制定施工進度表,細化每日工程量,并針對工程點多面廣的特點,將工程分為十一個工區,各安排一位工長進行全面負責,采取多點開花的方式,分段鋪設、交叉作業,快速推進攤鋪進度。施工人員各司其職、通力協作,采取24小時不間斷施工作業方式,真正做到“時間不斷、空間占滿”。

突破難點攻城拔寨

地下水位較高、路基翻漿嚴重……項目部全體施工人員面對難題開始攻堅之戰。在溝槽施工中,由于工程全線土質屬于濕陷性,地下水位較高,且全線溝槽開挖較深,最深處達6米,溝槽降水支護成了整體施工的關鍵點。項目部積極優化施工方案,決定采取止水帷幕加支護樁施工工藝,既保證基坑施工質量又加快施工進度。在路基施工中,因翻漿嚴重,導致大型機械無法進場作業,項目部果斷采取對路基進行溝槽換填處理,利用干插片石和碎石樁擠密法加固地基,提高路基承載力,順利解決了施工難題,為后續施工奠定了堅實基礎。在瀝青攤鋪中,需要橫穿新陽西大街,作為陽曲縣銜接陽興大道的唯一出口道路,無法進行全封閉施工,項目部決定采取半幅封閉施工的方案,先進行一側道路攤鋪后再對另一側道路進行封閉作業,保證預留出車輛通行的必經道路。

經過近4個月的日夜奮戰,項目部全體施工人員聚焦重點,突破難點,以鐵一般的意志和火一般的熱情,圓滿完成施工任務,為“二青會”的成功舉辦保駕護航。
